Thanh tra TP Hải Phòng vừa ban hành Kết luận liên quan đến công tác quản lý đầu tư xây dựng cơ bản đối với các công trình, dự án đầu tư xây dựng nông thôn mới kiểu mẫu giai đoạn 2023 - 2024 trên địa bàn TP Thủy Nguyên (cũ).
![]() |

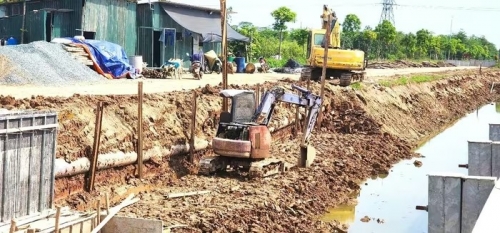

Thanh tra TP Hải Phòng kiến nghị giảm trừ giá trị hợp đồng 35 gói thầu thi công xây dựng của 12 dự án. Ảnh: K.H |
Kiểm tra 12/14 dự án Nông thôn mới kiểu mẫu, Thanh tra TP Hải Phòng phát hiện, Chủ đầu tư (Trung tâm phát triển quỹ đất và Quản lý dự án TP Thủy Nguyên cũ) chưa thực hiện việc đăng tải Kế hoạch lựa chọn nhà thầu và kết quả lựa chọn nhà thầu giai đoạn chuẩn bị đầu tư.
Tại báo cáo đề xuất chủ trương đầu tư, quyết định chủ trương đầu tư, quyết định đầu tư dự án chỉ ghi “vốn ngân sách thành phố, ngân sách thành phố và các nguồn vốn hợp pháp khác” mà chưa xác định rõ cơ cấu, tỷ lệ nguồn vốn, khả năng cân đối nguồn vốn là chưa đúng theo quy định.
Trách nhiệm thuộc về Trung tâm phát triển quỹ đất và Quản lý dự án TP Thủy Nguyên, Phòng Kinh tế hạ tầng và Đô thị, Phòng Tài chính Kế hoạch TP Thủy Nguyên (giai đoạn 2023 - 2024); Chủ tịch UBND TP Thủy Nguyên trong công tác lãnh đạo, chỉ đạo chung.
Thanh tra giai đoạn thực hiện đầu tư, đoàn công tác phát hiện còn hiện tượng hạng mục công việc thiếu bản vẽ thiết kế chi tiết, nhưng lại có khối lượng trong dự toán tại gói thầu xây dựng các tuyến đường giao thông thuộc Dự án đầu tư xây dựng Nông thôn mới kiểu mẫu tại Trung Hà, dẫn đến sau đó phải điều chỉnh thiết kế bản vẽ thi công và dự toán.
Thiết kế chưa sát với thực tế hiện trường, dẫn đến phải điều chỉnh thiết kế bản vẽ thi công và tổng dự toán làm ảnh hưởng tới tiến độ thi công công trình.
Trách nhiệm thuộc về Chủ đầu tư và các đơn vị tư vấn lập thiết kế bản vẽ thi công và tổng dự toán: Công ty cổ phần tư vấn Đầu tư và xây dựng giao thông công chính Hải Phòng - Công ty cổ phần tư vấn thiết kế và đầu tư xây dựng An Thịnh; Công ty cổ phần tư vấn và xây dựng Hải Phòng và Công ty cổ phần tư vấn đầu tư xây dựng LINEUP; Công ty cổ phần tư vấn thiết kế và xây dựng Việt Linh - Công ty cổ phần tư vấn xây dựng Đất cảng…
Chủ đầu tư chưa chủ động đề ra các giải pháp đẩy nhanh tiến độ thi công theo quy định, dẫn đến tiến độ thi công gói thầu xây lắp công trình giao thông ở tất cả các dự án đầu tư xây dựng nông thôn mới kiểu mẫu năm 2023 - 2024 còn chậm; Chậm bàn giao mặt bằng thi công hoặc chưa dứt điểm việc giải phóng mặt bằng thi công ở hầu hết các dự án, công trình dẫn đến không đảm bảo tiến độ, nhiều lần phải tiến hành gia hạn thời gian thực hiện hợp đồng…
Hồ sơ quản lý chất lượng công trình đối với gói thầu xây lắp của 12 dự án được thanh tra đều không có tài liệu chứng minh việc nhà thầu mua bảo hiểm đối với người lao động thi công theo quy định.
Từ thực tế kiểm tra, Đoàn Thanh tra kiến nghị giảm trừ giá trị hợp đồng 35 gói thầu thi công xây dựng của 12 dự án nông thôn mới kiểu mẫu được thanh tra số tiền: 2.231.766 triệu đồng.
Để kịp thời chấn chỉnh các tồn tại, hạn chế phát hiện qua công tác thanh tra, Thanh tra thành phố kiến nghị: “Kiểm điểm, xác định rõ trách nhiệm đối với các tập thể, cá nhân để xảy ra các tồn tại, hạn chế. Chỉ đạo các phòng ban, đơn vị trực thuộc thực hiện nghiêm các kết luận thanh tra, kết quả kiểm toán của cơ quan có thẩm quyền; rút kinh nghiệm, có biện pháp xử lý dứt điểm đối với các tồn tại, hạn chế tại các kết luận, kiến nghị của cơ quan thanh tra, kiểm toán”.
Đề nghị Trung tâm phát triển quỹ đất và Quản lý dự án: “Nghiêm túc kiểm điểm, xác định rõ trách nhiệm đối với các cá nhân để xảy ra các tồn tại, hạn chế mà Đoàn Thanh tra đã nêu… Cân nhắc việc không lựa chọn các đơn vị tư vấn, đơn vị thi công đối với trường hợp các đơn vị để xảy ra nhiều tồn tại, hạn chế”.
Trao đổi với phóng viên Báo Đại đoàn kết, bà Vũ Anh Thư - Phó Chánh Thanh tra TP Hải Phòng cho biết, sau khi thực hiện chính quyền 2 cấp, tên gọi TP Thủy Nguyên không còn nữa nhưng kết luận cũng như những nội dung nêu trong kết luận vẫn còn nguyên tính pháp lý. Các đơn vị, tổ chức, cá nhân được nhắc tới trong kết luận vẫn phải tiếp tục thực hiện trách nhiệm cho dù đơn vị hành chính - nơi từng diễn ra hoạt động thanh tra đang được gọi với tên khác. Hiện Thanh tra thành phố đã có báo cáo tới UBND TP Hải Phòng việc tiếp tục giám sát, đôn đốc các đơn vị, tổ chức, cá nhân… thực hiện các nội dung được Thanh tra thành phố nêu trong kết luận.
Các dự án bị Thanh tra thành phố Hải Phòng điểm tên trước đây, giờ chủ yếu nằm trên địa bàn các phường mới sau khi thực hiện chính quyền 2 cấp là Thủy Nguyên, Nam Triệu, Bạch Đằng, Thiên Hương… Theo bà Vũ Anh Thư, các phường mới này vẫn tiếp tục thực hiện kết luận thanh tra.
Tác giả: Khắc Hạnh
Nguồn tin: Báo Đại đoàn kết
